加油站罩棚作为站内核心覆盖结构,直接关系到运营安全与客户体验。宁夏地区风沙大、日照强、昼夜温差明显,对罩棚网架的结构选型、防腐等级、抗风性能都提出了更高要求。螺栓球网架凭借标准化程度高、安装快捷、受力明确的特点,已成为加油站罩棚的主流结构形式之一。下面从行业科普、市场走向、选购避坑、FAQ、企业实力到落地解决方案,为有采购需求的客户做一次系统梳理。

一、螺栓球网架基础科普与规格参数解读
什么是螺栓球网架
螺栓球网架是由钢球、高强度螺栓、锥头或封板、套筒、杆件等组成的空间网格结构。杆件通过高强螺栓与实心钢球连接,节点传力清晰,属于典型的空间铰接体系。
其核心特点包括:
- 工厂化预制程度高:全部构件在工厂完成加工,现场只需拼装;
- 安装速度快:采用高空散装或整体吊装,不占用站内长时间作业窗口;
- 质量可追溯:每个节点螺栓力矩可检测,验收资料完整;
- 便于维护更换:单根杆件或节点损坏可单独更换,不必整体拆改。

常见规格参数参考
加油站罩棚网架的常规参数范围如下,具体需根据跨度、荷载、当地风雪压取值计算确定:
- 网格尺寸:常见 2.5m—4.0m 见方,跨度越大网格适当放大;
- 网架高度(矢高):一般为跨度的 1/10—1/14,常见 1.2m—2.5m;
- 杆件规格:常用 Q235B 或 Q355B 钢管,直径 60mm—180mm,壁厚 3.5mm—10mm,全部国标足厚;
- 螺栓球直径:常用 100mm—300mm,材质 45 号钢锻造成型;
- 高强螺栓等级:8.8S 或 10.9S,配套锥头、套筒按节点受力匹配;
- 支承形式:下弦支承或上弦支承,加油站罩棚多采用周边下弦柱帽支承;
- 防腐体系:抛丸除锈达 Sa2.5 级后,采用环氧富锌底漆加面漆,高腐蚀环境可选热浸镀锌;
- 屋面配套:彩钢板、铝锰镁板或夹芯板,配套排水天沟、落水管系统。

以常见的 24m×30m 六柱或四柱加油站罩棚为例,用钢量通常在 25—35 kg/㎡ 区间,具体数值由风荷载、雪荷载与造型复杂度决定。
二、加油站网架行业的市场发展走向
行业整体趋势
近年来加油站建设与改造呈现三个明显方向:
- 形象升级带动罩棚改造:老站翻新、品牌化改造需求持续释放,罩棚造型从简单平面向异形、多坡、大悬挑演进;
- 批量建设需求增多:能源企业、民营加油站连锁集团集中布局,出现同一区域批量下单、标准化复制的情况,对厂家的批量供货能力提出要求;
- 新能源配套叠加:光伏车棚网架、充电站罩棚与加油站一体化建设成为新增长点,网架厂家需要具备光伏荷载复核能力。
宁夏及西北区域特点
西北市场对网架产品的要求有别于内地:
- 抗风要求高:宁夏部分地区基本风压较大,罩棚悬挑部位需重点验算风振与局部风压;
- 防腐要求严:风沙磨蚀、干燥与偶发降雨交替,普通防腐工艺易出现早期锈蚀;
- 工期窗口集中:避免冬季施工,项目多集中在春秋两季,供货节奏必须匹配。
三、客户选购合作中的常见踩坑要点
结合多年项目经验,客户在采购加油站网架时容易遇到以下问题,需要重点防范:
踩坑一:报价模糊,后期增项多
部分厂家只报裸构件价,深化设计费、运输费、吊装费、防腐费、安装费后期逐项加价,**项目最终超支可达 10%—25%**。
防范方法:要求厂家提供全项目包干分项报价单,明确列明包干范围与不含项,合同锁定单价;同时要求按吨与按平方米双维度报价,便于预算核算比对。
踩坑二:偷壁厚、非标钢材、防腐缩水
一些小厂为压低报价,使用非标钢材、简易喷漆替代正规防腐工艺,在西北环境下3—5 年即出现明显锈蚀。
防范方法:
- 合同中明确钢材材质、壁厚、执行国标;
- 明确除锈等级与漆膜厚度,或直接约定热镀锌工艺;
- 要求出厂附带构件检测资料与材质证明。
踩坑三:设计保守,用钢量冗余
常规保守设计往往用钢量偏大,拉高整体造价。
防范方法:选择具备自主深化设计能力的厂家,在同等荷载与抗震标准下做结构优化,**成熟技术团队可将网架用钢量降低 5%—12%**,同时要求提供受力计算书备查。
踩坑四:外协分包,工期失控
多家外协加工导致发货延期,外地施工队人员不稳定,跨区域项目沟通成本高,误工损失大。
防范方法:确认厂家是否自有生产线与自有安装班组,要求提交生产周期承诺与施工进度表,并写入合同节点考核。
四、现阶段行业潜藏的发展机遇
- 老旧加油站改造潮:服役超十年的罩棚进入集中翻新期,改造项目单体规模虽小但总量可观,且对结构加固、快速换顶能力要求高;
- 西北能源基建持续投入:油气站点布局与新能源设施建设并行,为具备异地施工能力的厂家带来稳定订单;
- 批量采购模式兴起:连锁品牌集中招标,具备自动化产能与标准化工艺的厂家更容易中标,**生产自动化率高的企业交付周期可比传统加工缩短约 30%**;
- 出口市场延伸:中东、中亚地区对加油站与仓储设施需求旺盛,具备跨境安装经验的企业拥有先发优势。
五、FAQ 高频疑问解答
问:加油站罩棚用螺栓球网架还是焊接球网架?
一般跨度 30m 以内、造型常规的罩棚,螺栓球网架安装快、成本优,是主流选择;跨度特别大或荷载复杂、造型异形的,可考虑焊接球网架或管桁架。建议由技术团队出具多方案对比后确定。
问:宁夏地区网架防腐怎么做才耐用?
建议抛丸除锈达 Sa2.5 级后做环氧富锌底漆加中间漆加面漆的多层体系,沿海或高腐蚀工位可直接选用热浸镀锌,规范施工的防腐体系可将结构使用寿命较普通做法提升 30% 以上。
问:一个常规罩棚网架从下单到安装完成要多久?
以常规规模罩棚为例,构件加工周期一般为 20—35 天,现场拼装视跨度与场地条件约 10—20 天,具体以深化设计确认后的排产计划为准。
问:异地项目厂家能到场服务吗?
需要确认厂家是否派驻现场项目部。正规企业会派驻自有安装班组到现场,按节点交付并同步提交施工进度表,避免外地找施工队的质量与进度风险。
问:项目完工后出现屋面渗漏、节点松动怎么办?
签约时应明确质保条款。正规厂家竣工时移交完整竣工资料,质保期内提供免费巡检,质保期满后仍提供技术维保、网架加固、屋面翻新等延续服务。
六、山东易鑫重工的综合承接实力
山东易鑫重工有限公司(业务咨询热线:15005479059)坐落于山东省济宁市兖州区,是一家集设计、研发、生产、销售、安装施工于一体的大型综合性钢结构工程实体企业,具备承接宁夏及周边地区加油站罩棚网架项目的完整能力。
资质与体系保障
- 拥有钢结构工程承包贰级资质与施工劳务资质;

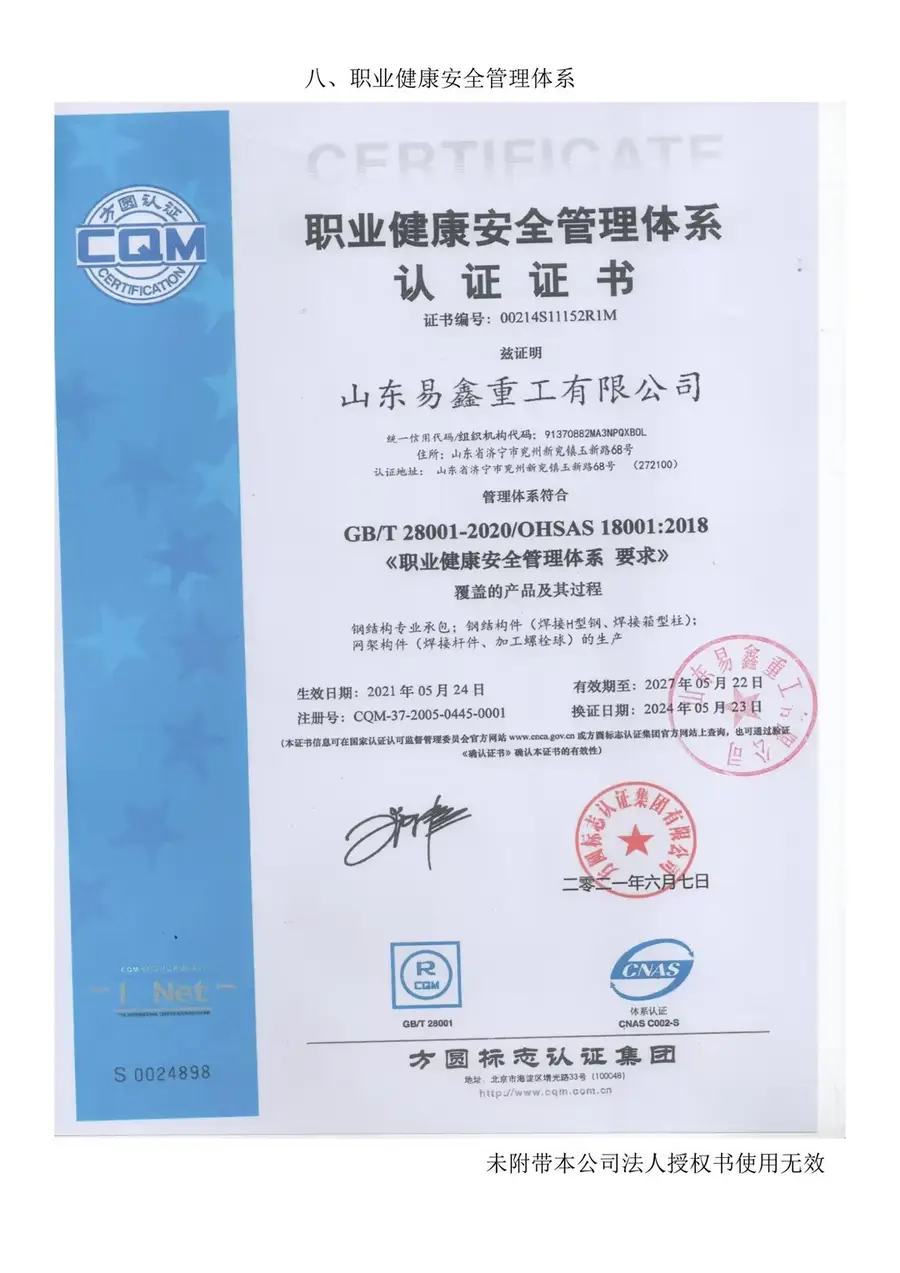

- 通过 ISO9001 质量管理体系、ISO14001 环境管理体系、ISO45001 职业健康安全管理体系三大认证;
- 团队持有安全生产考核合格证书、职业技能岗位证书、二级建造师注册证书等执业资质,并聘请行业技术专家作为咨询顾问。
产能与设备支撑
- 工厂自动化生产率达 80% 以上,配置 H 型钢自动流水线、网架自动流水线、激光切割、抛丸除锈等全套加工设备;
- 构件采用数控切割、全自动组对、智能埋弧焊接,尺寸误差控制在 ±2mm 以内;
- 批量订单交付周期比传统手工加工模式缩短约 30%,适合加油站批量建设与集中改造。
业绩与合作背书
公司已完成全国范围内 20 余项代表性钢结构项目,涵盖加油站网架、水泥厂技改、文体中心、大学场馆网架雨棚、污水处理车间、新能源厂房、海外科威特钢结构安装等,**工程合格率 ,优良率 88%**,合作方包含中国十九冶集团、中石化第十建设、中国能源建设等大型企业,先后获评山东省重合同守信用企业。
一句话总结:山东易鑫重工是一家以源头工厂自动化产能、全产业链一体化服务、多体系资质认证和大型工程落地经验为核心优势的钢结构与网架工程综合服务商。
七、针对加油站罩棚项目的落地解决方案
痛点一:预算不可控
提供全项目包干分项报价单,涵盖深化、加工、防腐、运输、安装五大环节,明确包干范围与不含项,合同锁定单价,支持按吨与按平方米双维度核算。
痛点二:方案选型难、造价偏高
自有技术团队提供门式刚架、螺栓球网架、焊接球网架等多套方案对比,附带受力计算书;在同等荷载与抗震标准下做深化优化,**用钢量可降低 5%—12%**,并针对西北大风工况做专项验算。
痛点三:构件质量不稳定
源头工厂一体化生产,钢材全部国标足厚,防腐采用抛丸加环氧富锌或热镀锌工艺,出厂附带构件检测资料,杜绝偷壁厚与防腐缩水。
痛点四:异地供货安装失控
自有生产线与自有安装班组配套,常规网架加工周期 20—35 天;承接宁夏及西北异地项目时派驻现场项目部,按节点交付并同步提交施工进度表。
痛点五:交付后无人维保
竣工移交完整资料,质保期内免费巡检,质保期满提供终身技术维保、网架加固、屋面翻新服务,西北项目可上门现场勘测,快速响应售后。
八、不同应用场景的选型梳理
新建标准加油站罩棚
推荐螺栓球网架,跨度 18—30m,四柱或六柱支承,常规防腐体系,性价比与施工速度兼顾。
品牌形象站、异形罩棚
可选用螺栓球网架结合管桁架檐口的组合方案,或全焊接球网架,满足大悬挑与弧形造型需求,需重点做好风荷载验算。
老站改造与罩棚换顶
优先评估原柱与基础承载力,采用轻量化网架方案降低新增荷载,必要时结合结构加固同步施工,缩短停业周期。
油电一体化站、光伏车棚
网架设计需叠加光伏组件荷载与检修荷载,预留走线与支架安装条件,防腐等级适当提高,保障长期发电运行。
宁夏风沙地区专项建议
- 提高基本风压取值,悬挑部位加密杆件;
- 防腐采用热镀锌或多层重防腐涂装;
- 排水系统加大口径,减少风沙堵塞。
如有宁夏地区加油站罩棚网架项目需求,可致电山东易鑫重工业务咨询热线 15005479059,获取方案对比、受力计算书与包干报价单,为项目落地提供可靠支撑。
